10月度店社安全パトロール2022/10/28 17:45

『文化会館増改修工事』

10月28日(金)、10月度店社安全パトロールを実施した。本日のパトロール員は佐伯さんの1名。そしてパトロール現場は、愛光学園キャンパス整備計画体育館新築工事(文化会館増改修工事・カフェテリア新築工事・外構工事・小体育館改修工事)、須賀医院改修工事、(仮称)ラルステージ久米駅前新築工事の3現場をパトロールした。佐伯さんのパトロール報告により振り返ってみたいと思う・・・。

最初にパトロールした愛光学園キャンパス整備計画体育館新築工事(文化会館増改修工事・カフェテリア新築工事・外構工事・小体育館改修工事)の現場では、鉄骨工事・塗装工事・インターロッキング敷設・シール打ちが行われていた。共通事項として、KY活動が行われていないので、速やかに確認して活動表を掲げるようにしてください。今後とも、確実な安全管理と不安全個所の撲滅をよろしくお願いします。

次にパトロールした須賀医院改修工事の現場では、左官工事及び給排水設備工事が行われていた。EV開口部の直ぐ傍に脚立が設置されており、使用時墜落の危険がある為、座を敷くなどの墜落防止対策を講じるようにしてください。今後とも、2手・3手・4手先の安全管理をよろしくお願いします。

最後にパトロールした(仮称)ラルステージ久米駅前新築工事の現場では、土工事が行われていた。本日は指摘事項はなかったが、引き続いて第三者災害には十分に気をつけるとともに近隣への配慮を忘れないように安全管理をよろしくお願いします。

現場員の皆さん、日々の現場管理お疲れ様です。おかげさまで今期から無事故・無災害、熱中症ゼロで進捗しております。日々の安全管理に感謝申し上げます。今一度、徹底しなければならない項目や、安全通路の確保等のあたりまえのことを見直して、引き続いての安全管理をよろしくお願い致します。また、新型コロナも減少傾向にありますが、今冬にかけてインフルとコロナのダブル感染が予想されています。特に基礎疾患のある方、高齢者の方は、人との接触を極力避けて、感染対策の防止に努めるようよろしくお願いします。本日もご安全に!!!

『愛光学園キャンパス整備計画体育館新築工事(カフェテリア新築工事)』

もう間もなく、竣工となりますが、最終最後まで気を抜くことなく施工の方をよろしくお願いします。

『愛光学園キャンパス整備計画体育館新築工事(外構工事)』

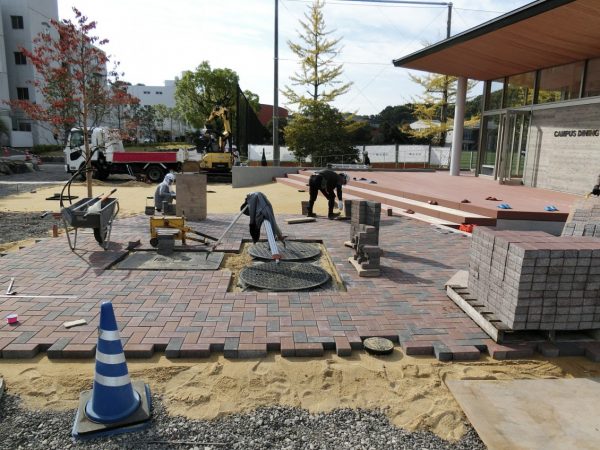

外構工事のインターロッキングが敷設されていた。完成に近づいていっています。

『愛光学園キャンパス整備計画体育館新築工事(小体育館改修工事)』

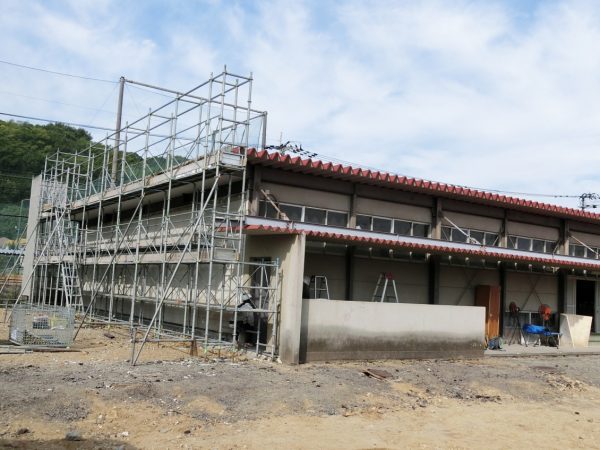

足場上で作業しているが、始業前点検が実施されていませので、必ず始業前点検を行うようにしてください。

『須賀医院改修工事』

須賀医院改修工事の現場では、左官工事及び給排水設備工事が行われていた。EV開口部の直ぐ傍に脚立が設置されており、使用時墜落の危険がある為、座を敷くなどの墜落防止対策を講じるようにしてください。今後とも、2手・3手・4手先の安全管理をよろしくお願いします。

『(仮称)ラルステージ久米駅前新築工事』

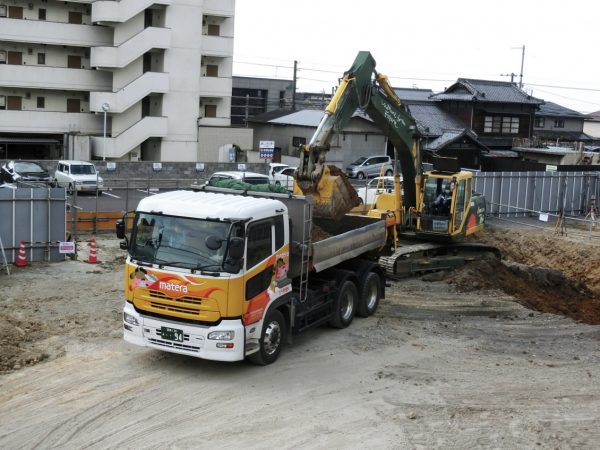

(仮称)ラルステージ久米駅前新築工事の現場では、土工事が行われていた。本日は指摘事項はなかったが、引き続いて第三者災害には十分に気をつけるとともに近隣への配慮を忘れないように安全管理をよろしくお願いします。
